Via Garibaldi – scavi per cavi elettrici dal 24 agosto

Si informa la cittadinanza che da lunedì 24 agosto 2026, iniziano i lavori di scavo per la posa delle nuove linee della corrente in media tensione (MT) da parte di Duereti S.p.A., gestore della linea elettrica partendo dalla via Garibaldi.

I lavori fanno parte di un più ampio assetto di sistemazione della linea elettrica di Vanzago in media tensione che consente di:

  • migliorare la qualità del servizio e ridurre in futuro eventuali blackout, dismettendo vecchi tratti di linee di MT;
  • dismettere la vecchia linea elettrica MT che corre lungo la via Castelli o sotto le radici dei platani o sotto il marciapiede lato ferrovia eliminando l’interferenza con i lavori del potenziamento ferroviario;
  • eliminare i tratti delle vecchie linee aeree nella zona di via San Giuseppe Bosco e nella campagna tra Vanzago e Pregnana/Rho – PLIS del Basso Olona migliorando sia l’inquinamento elettromagnetico sia l’aspetto paesaggistico;
  • estendere la rete di fibra ottica pubblica a servizio del Comune di Vanzago principalmente per il sistema di videosorveglianza comunale lungo la via Garibaldi, via Gattinoni fino in stazione, e via Vittorio Emanuele II/via Umberto I fino a Piazza Oasi di Pace.

La prima fase dei lavori interesserà le seguenti vie:

  • tutta via Garibaldi a partire dall’incrocio con via San Carlo all’altezza della cabina elettrica posizionata all’interno del condominio al civico n°40 fino all’incrocio con via Vittorio Emanuele II;
  •  via Gattinoni fino all’altezza della cabina posizionata all’interno del condominio al civico n°16;
  • via Vittorio Emanuele II – dall’incrocio con piazza della chiesa, passando per la cabina al limite del giardino della Fondazione Ferrario e fino all’incrocio con via Umberto I;
  • via Umberto I fino all’altezza della cabina posizionata all’interno del condominio al civico n°9.

I lavori verranno realizzati dall’azienda MBM Installazioni/Sidonio S.p.A. in regime di appalto con Duereti S.r.l., azienda responsabile delle rete elettrica che ha recentemente sostituito E-distribuzione (ex ENEL).

Per ridurre i disagi sulla viabilità, in particolare legati all’avvio del nuovo anno scolastico, i lavori in questa fase saranno svolti con queste modalità:

  • entro venerdì 11 settembre – termine delle attività di scavo nel tratto di via Garibaldi tra via San Carlo e vie Collodi/Del Lazzaretto, ovvero davanti alla Scuola Primaria Neglia e l’Oratorio San Giuseppe;
  • gli scavi occuperanno solamente una carreggiata stradale e sarà consentito il senso unico alternato su brevi tratti di strada con cantiere mobile lungo la via;
  • gli scavi non occuperanno marciapiedi o piste ciclopedonali, salvo possibili limitate interferenze all’altezze delle cabine elettriche per realizzare le buche giunto o lungo la ciclopedonale di via Gattinoni;
  • via Gattinoni sarà sempre aperta al traffico, con possibili limitate restrizioni di carreggiata dal lato della ciclopedonale sul lato dei civici pari durante gli scavi;
  • per minimizzare le operazioni di scavo e velocizzare le attività, Duereti e le imprese appaltatrici hanno deciso di utilizzare la tecnologia TOC – Trivellazione Orizzontale Controllata, salvo problemi in fase di esecuzione dei lavori;
  • per minimizzare i disagi e ottimizzare i lavori, sono state combinate due opere – la prima finanziata da Duereti con i propri fondi per l’estensione/miglioramento della rete elettrica e la seconda, la seconda finanziata da RFI per la risoluzione delle interferenze con l’allargamento della ferrovia.

L’amministrazione comunale, consapevole che la presenza del cantiere comporterà temporanei disagi al traffico per i quali si scusa anticipatamente, ringrazia fin d’ora l’intera cittadinanza per la comprensione e la pazienza che saranno dimostrate, fondamentali per garantire un miglioramento complessivo del nostro paese.

Si ringraziano inoltre Duereti per la volontà di migliorare e riqualificare la rete elettrica di Vanzago e l’investimento fatto, nonché Città Metropolitana di Milano per aver colto l’occasione di garantire la possibilità di estendere la rete di fibra ottica pubblica.

-.-

Al termine della Fase 1 su via Garibaldi, via Gattinoni, via Vittorio Emanuele II, e via Umberto I, le fasi di lavorazione saranno le seguenti:

  • Fase 2 – via del Lazzaretto (inclusi lavori alla stazione elettrica esistente), via della Liberazione, via Pregnana (pista ciclopedonale)
  • Fase 3 – viale Europa Unita dal lato della banchina verso i campi, con allaccio alla cabina esistente
  • Posa dei cavi
  • Dismissione delle vecchie linee aere e rimozione tralicci

Di queste fasi, si racconterà in seguito.

IMPORTANTE: al termine di ogni tratto di scavo, verrà realizzata una sistemazione provvisoria delle strade interferite, mentre le asfaltature definitive saranno eseguite nella prima metà del 2027 da un’altra azienda incaricata da Duereti al termine delle operazioni di posa e collaudo delle nuove linee MT.

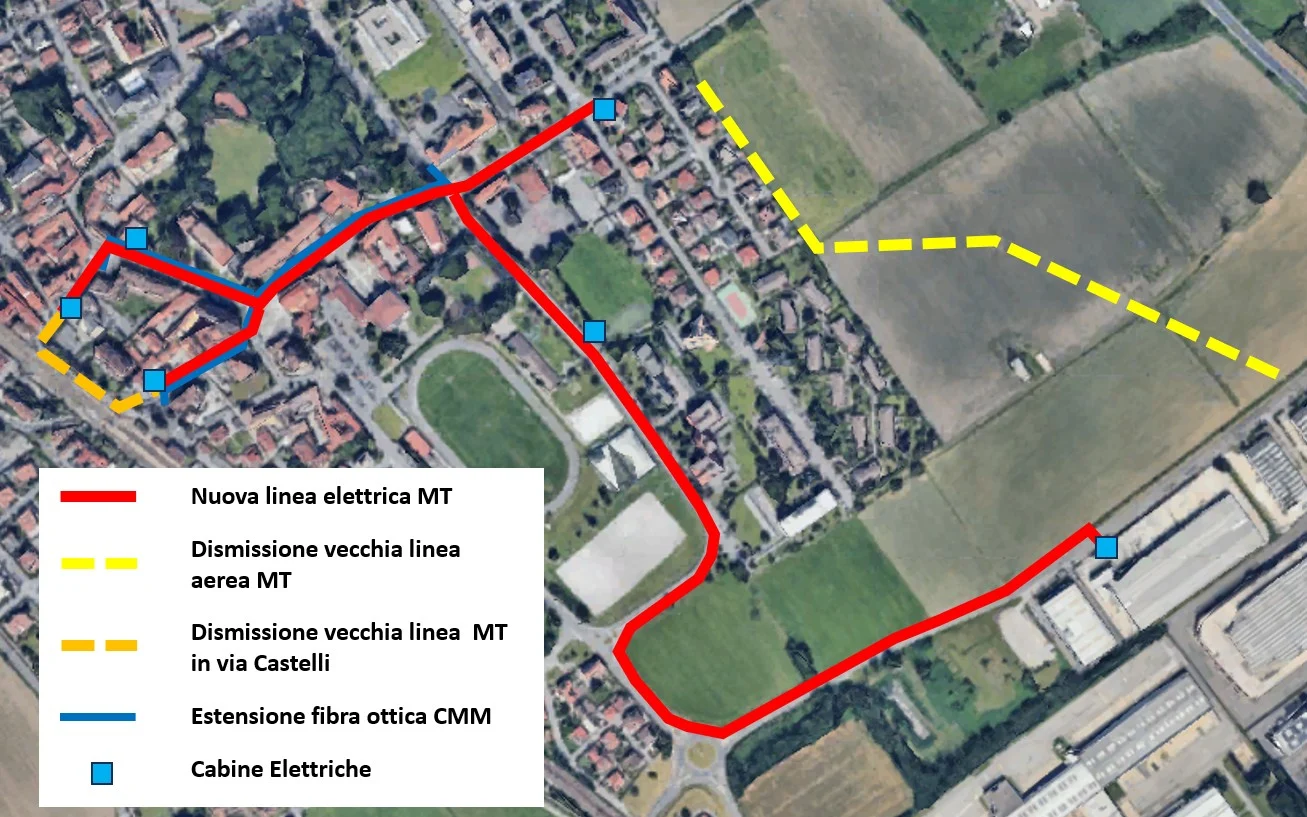

Mappa completa degli interventi



Al momento si prevede di eseguire solamente gli scavi, mentre l’allaccio della nuova rete elettrica sarà eseguito al termine della posa di tutta la nuova linea MT tra diversi mesi. Solo in questa fase ci saranno delle interruzioni programmate della corrente elettrica con la previsione di utilizzo di generatori diesel per permettere di commutare e collaudare la nuova linea. Per questa fase, si è già chiesto a Duereti di tener conto della particolare criticità delle utenze in zona (persone fragili, esercizi commerciali, Fondazione Ferrario, Municipio).

Si coglie infine l’occasione di ricordare che l’impresa Sidonio per conto di Duereti deve realizzare anche l’ammodernamento strutturale della cabina di via Gattinoni, ultimamente previsto nel mese di Giugno 2026 (vedi qui) ma rimandato per via dei gravi black-out che hanno colpito tutta la provincia di Milano.

-.-

Per implementare tale progetto, il Comune di Vanzago ha messo a frutto il lavoro di diversi anni:

  • Interlocuzioni con E-distribuzione del 2017-2019 e richiesta di interramento linea aerea dietro via San Giuseppe (prot. 2073/2019)
  • Realizzazione del prolungamento di via I Maggio (Dicembre 2015/Gennaio 2018) con risorse comunali, e prima ancora realizzazione della SP172 Var – cosiddetta “Tangenzialina” – in capo a Provincia di Milano con contributi di Vanzago, Pregnana e Rho
  • Posa della fibra ottica pubblica ed estensione della videosorveglianza comunale a partire dal 2021
  • Richieste di miglioramento della rete elettrica locale negli ultimi anni
  • Riunioni per risoluzione delle interferenze su via Castelli con RFI a partire dal 6 Marzo 2024
  • Richieste a Duereti di interramento delle linee aeree di MT all’interno del PLIS dei primi mesi del 2026
  • Deliberazione di Giunta Comunale n°74 del 19/6/2026 – Regolarizzazione tratti stradali tra il Comune di Vanzago e la Città Metropolitana di Milano
  • Deliberazione di Giunta Comunale n°76 del 26/6/2026 – Approvazione progetto risoluzione interferenze con l’ampliamento ferroviario – spostamento linea MT da via Castelli
  • Deliberazione di Giunta Comunale n°77 del 26/6/2026 – Interramento elettrodotto MT – progetto Duereti DRT_OFHK3062
  • Deliberazione di Giunta Comunale n°78 del 26/6/2026 – Adeguamento rete di fibra ottica di CMM

-.-

Allegati

Allegato 1 - DRT_OFHK3062 - interramento MT - rimozione linee aeree
Allegato 1 - DRT_OFHK3062 - interramento MT - rimozione linee aeree

(dim. 6 MB) - ultima modifica: 13 Agosto 2026

Allegato 2 - DUERETI - spostamento MT da via Castelli
Allegato 2 - DUERETI - spostamento MT da via Castelli

(dim. 522 KB) - ultima modifica: 13 Agosto 2026

Allegato 3 - VANZAGO - mappa fibra ottica - estensione
Allegato 3 - VANZAGO - mappa fibra ottica - estensione

(dim. 549 KB) - ultima modifica: 13 Agosto 2026

Condividi
